Doğalgaz Tesisatı Yaptırma ve Abonelik: 2026 Adım Adım Rehber
Doğalgaz tesisatı yaptırmak beş aşamalı bir süreçtir: başvuru, proje, onay, tesisat ve gaz açma. Yetkili firma seçimini, gerekli belgeleri ve yaygın red sebeplerini adım adım anlatıyoruz.
Doğalgaz tesisatı beş aşamada tamamlanır: başvuru, proje, onay, imalat, gaz açma.Doğalgaz tesisatı yaptırmak; yeni daire alan, sobadan veya klima ile ısınmadan dönüş yapan ya da eski tesisatını yenilemesi gereken ev sahiplerinin en çok karıştırdığı süreçtir. Süreç beş aşamalıdır: başvuru → proje → onay → tesisat → gaz açma. Yanlış firma seçimi, eksik evrak veya standart dışı boru yerleşimi süreci haftalarca uzatır ve tekrar tekrar reddedilmesine yol açar. Bu rehberde abonelik başvurusunu, yetkili firma seçimini, proje onay sürecini ve yaygın red sebeplerini adım adım anlatıyoruz.
Doğalgaz tesisatı yaptırmak beş aşamalı bir süreçtir: başvuru, proje, onay, tesisat ve gaz açma. Yetkili firma seçimini, gerekli belgeleri ve yaygın red sebeplerini adım adım anlatıyoruz.
1Öne Çıkanlar
- Kısa cevap: doğalgaz tesisatı beş aşamada tamamlanır — abonelik başvurusu, proje çizimi, proje onayı, tesisat imalatı ve kontrol + gaz açma. Her aşama dağıtım şirketi ve yetkili firma ile birlikte yürür.
- Doğalgaz tesisatını yalnızca dağıtım şirketinin yetkilendirdiği, MMO SMM belgeli firmalar yapabilir; yetkisiz firmaya yaptırılan hat onaylanmaz ve gaz açılmaz.
- Başvuruda tapu veya kira kontratı, kimlik, DASK poliçesi ve iskân belgesi gerekir; kiracıysanız malik muvafakati istenir.
- En sık red sebepleri: yetersiz havalandırma menfezi, uygun olmayan baca ve açık plan mutfak.
- Kaçak (yetkisiz) tesisat tespit edilirse gaz kesilir, hat mühürlenir ve yeniden yaptırma zorunluluğu doğar.

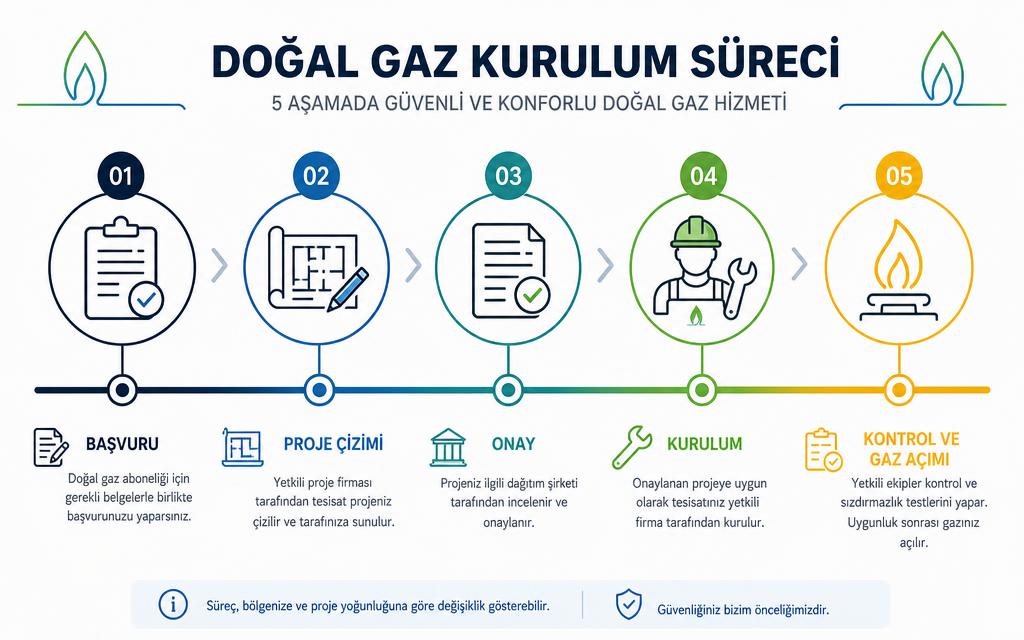

2Beş Aşamalı Süreç — Bir Bakışta
Doğalgaz tesisatı ve abonelik süreci beş aşamadan oluşur. Aşamaları, sorumluları ve tipik süreleri aşağıdaki tabloda özetledik:
Toplam gerçekçi süre birkaç haftadır; kış aylarındaki yoğun dönemde uzayabilir. Süreç boyunca tek yetkili muhatap dağıtım şirketi ve onun yetkilendirdiği firmadır.
- 1. Abonelik başvurusu: Ev sahibi / kiracı — 1 gün
- 2. Proje çizimi: Yetkili firma — Birkaç gün
- 3. Proje onayı: Dağıtım şirketi — 1–2 hafta
- 4. Tesisat imalatı: Yetkili firma — 1–3 gün
- 5. Kontrol + gaz açma: Dağıtım şirketi + firma — Birkaç iş günü

3Aşama 1 — Abonelik Başvurusu
Başvuru dağıtım şirketinin online kanalından, şubesinden veya yetkili firma aracılığıyla yapılır. Gerekli belgeler:
Kimlik belgesi
Tapu veya güncel kira kontratı (kiracıysanız malik muvafakati istenebilir)
DASK poliçesi (zorunludur)
Numarataj belgesi
Yapı ruhsatı veya iskân belgesi
İletişim bilgileri
Başvuruda güvence bedeli alınır; bu bedel yalnızca dağıtım şirketinin resmi hesabına yatırılmalıdır ve sözleşme feshinde iade edilir. Güncel bedel ve evrak listesi için dağıtım şirketinizin resmi sitesine bakın.
4Aşama 2 — Proje Çizimi ve Yetkili Firma Seçimi
Yetkili firma dairenin iç tesisat projesini çizer. Projede kombi konumu, ocak ve varsa şofben noktaları, boru güzergâhı, havalandırma menfezi, baca uygunluğu ve sayaç yeri belirlenir.
Doğru firmayı bulmak için: dağıtım şirketinizin yetkili firma listesine bakın, firmanın MMO SMM belgesini ve sertifika numarasını doğrulayın, referans ve fatura isteyin.
Şu vaatleri duyarsanız uzak durun: 'Proje ücreti bedava', 'onay bende hemen çıkar', 'sertifikasız da olur', 'üç günde gaz açtırırım' gibi vaatler yetkisiz iş yapanların klasik ifadeleridir. Yetkisiz firmaya yaptırılan tesisat onaylanmaz ve gaz açılmaz.
5Aşama 3 — Proje Onayı ve Yaygın Red Sebepleri
Proje, dağıtım şirketi tarafından incelenir ve onaylanır. Reddedilirse gerekçe bildirilir; revize edilip yeniden sunulur. Sahada en sık karşılaşılan red sebepleri:
Baca kaynaklı redler en sık görülenlerdendir; baca tipleri ve montaj kuralları için kombi bacası rehberimize göz atabilirsiniz.
- Havalandırma menfezi yetersiz: Menfez ekleme veya büyütme
- Baca uygun değil: Hermetik kombiye geçiş veya baca yenileme
- Kombi banyoda ve havalandırma yok: Cihaz konum değişikliği
- Mutfak açık plan: Kapı veya cam bölme ile ayırma
- Boru güzergâhı elektrik tesisatına yakın: Güzergâh revizyonu
- DASK veya evrak eksik: Evrak tamamlama
6Aşama 4 — Tesisat İmalatı
Onaylı projeye göre imalat yapılır: ana hat kolonundan daire girişine bağlantı çekilir, daire içi çelik boru döşenir, ana vana ve her cihaz öncesi vanalar yerleştirilir. İmalat sonunda firma basınç testi yapar ve test tutanağını teslim eder.
İmalat sırasında boruların görünür ve erişilebilir döşenmesi, ileride yapılacak kontrolleri kolaylaştırır. Mevcut tesisatınızın durumunu merak ediyorsanız doğalgaz tesisatı nasıl kontrol edilir yazımıza bakabilirsiniz.

7Aşama 5 — Kontrol ve Gaz Açma
Dağıtım şirketi ekipleri tesisatı kontrol eder: görsel kontrol, sızdırmazlık testi, baca ve havalandırma kontrolü, CO ölçümü yapılır; ardından sayaç monte edilir ve gaz açılır.
Gaz açıldıktan sonra sayacınızı düzenli takip etmeniz faturalarınızı kontrol altında tutar; doğalgaz sayacı nasıl okunur rehberimiz bu konuda yardımcı olur. Gaz kokusu alırsanız yapılacaklar için gaz kokusu acil müdahale rehberimizi okuyun.

8Kaçak (Yetkisiz) Tesisatın Sonuçları
Yetkisiz kişilere yaptırılan doğalgaz tesisatı tespit edildiğinde:
Gaz anında kesilir ve hat mühürlenir.
İdari para cezası uygulanır.
Tesisatın sökülüp yetkili firmaya yeniden yaptırılması zorunludur.
Duruma göre savcılığa bildirim yapılabilir.
Konut sigortası, yetkisiz tesisattan kaynaklanan hasarları karşılamayabilir.
Kısacası 'ucuz' diye yetkisiz firmaya yaptırılan iş, söküm + yeniden imalat ile en pahalı seçeneğe dönüşür. Kaçak şüphesi durumunda yapılacaklar için doğalgaz kaçağı rehberimize bakın.
9Sıkça Yapılan Hatalar
Süreçte en sık yapılan hatalar şunlardır:
Dağıtım şirketinin yetki listesini kontrol etmeden firma seçmek.
Yalnızca en düşük teklifi seçmek; sertifika ve referans sormamak.
Kombi seçimini tesisattan sonraya bırakmak — proje, cihaz tipine göre çizilir.
DASK poliçesini unutmak; eksik evrak başvuruyu durdurur.
Apartman yönetimini bilgilendirmemek; kolon bağlantısı ortak alandan geçer.
Faturasız iş yaptırmak; garanti ve sorumluluk açısından belge şarttır.

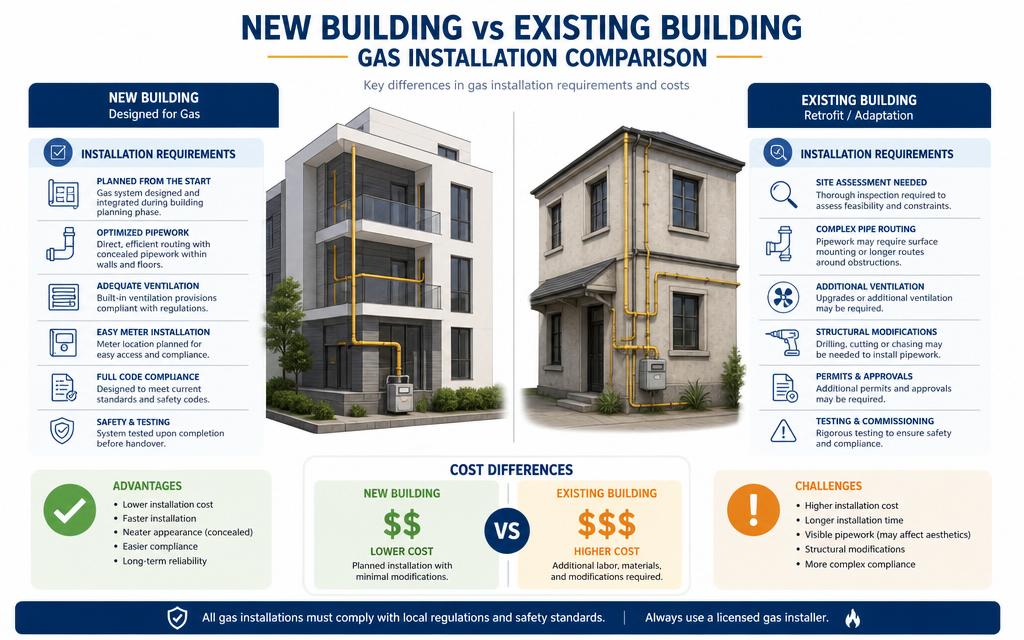

10Yeni Bina ile Mevcut Bina Farkı
Yeni binalarda doğalgaz altyapısı genelde hazırdır; süreç daha kısa sürer. Eski binalarda kolon hattı yoksa apartman ortak kararı gerekebilir. İmar durumu belirsiz veya ruhsatsız yapılarda başvuru kabul edilmeyebilir; önce yasal durumun netleştirilmesi gerekir.
Gölge Tesisat olarak İstanbul Avrupa ve Anadolu Yakası'nda doğalgaz tesisatı kontrolü, onarımı ve yetkili firma süreçlerinde yönlendirme desteği veriyoruz.
11Sıkça Sorulan Sorular
Başvuru, proje, onay, imalat ve gaz açma aşamaları toplamda birkaç hafta sürer. Kış aylarındaki yoğunluk süreyi uzatabilir.
Doğalgaz iç tesisatını yalnızca dağıtım şirketinin yetkilendirdiği, MMO SMM belgeli firmalar yapabilir. Yetkisiz firmaya yaptırılan hat onaylanmaz ve gaz açılmaz.
Kimlik, tapu veya kira kontratı, DASK poliçesi, numarataj belgesi ve yapı ruhsatı/iskân belgesi gerekir. Kiracıysanız malik muvafakati istenebilir.
En sık sebepler: yetersiz havalandırma menfezi, uygun olmayan baca, açık plan mutfak, elektrik tesisatına yakın boru güzergâhı ve eksik evrak.
Evet. Abonelik sözleşmesi feshedilip tesisat söküldüğünde güvence bedeli dağıtım şirketi tarafından iade edilir.
Cihaz tipi (hermetik/bacalı) projeyi etkilediği için kombi seçimi proje aşamasında netleşmelidir; tesisattan sonraya bırakmayın.
Tesisat onaylanmaz, gaz açılmaz. Kaçak tesisat tespit edilirse gaz kesilir, hat mühürlenir, para cezası uygulanır ve tesisatın yetkili firmaya yeniden yaptırılması gerekir.
İstanbul’daki saha ekiplerimizin deneyimiyle hazırlanan tesisat ve ısıtma rehberleri — güvenle kendiniz kontrol edebilmeniz ve ne zaman usta çağırmanız gerektiğini bilmeniz için.
